一、項目概述:
2014年8月,國家發展和改革委員會、國土資源部、環境保護部、住房和城鄉建設部四部委聯合發布的《關于開展市縣“多規合一”試點工作的通知》中,公布了全國28個多規合一試點市縣,安徽壽縣作為全國“多規合一”試點縣,也是安徽唯一的國家試點。

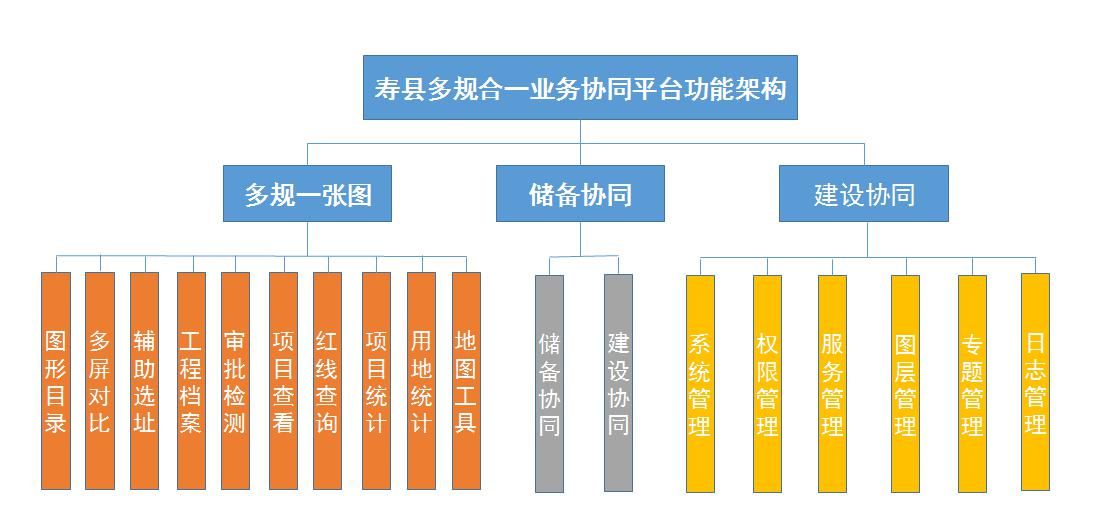

壽縣縣委縣政府高度重視,明確提出搭建一個信息平臺,整合住建、國土、發改、環保、文物等部門的空間規劃,解決各類規劃之間缺乏協調,相互沖突等問題,實現空間規劃的整合,形成一本規劃、一張藍圖。最終整合各部門信息化資源,實現部門間信息互通和數據共享,建立覆蓋全域,具備項目生成、規劃查詢、建設審批、檔案管理、會議協調、維護更新等功能的規劃管理信息平臺。 二、建設內容:

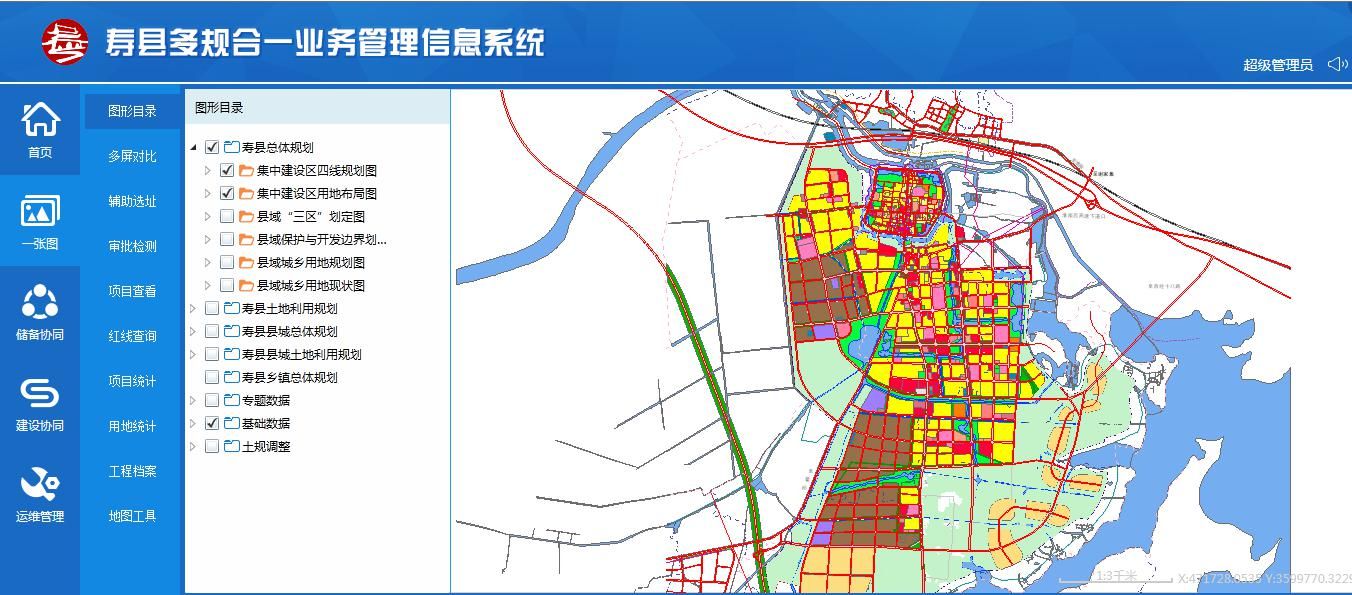

1、對住建局、國土局、發改委、環保局、文物局等相關部門的空間數據成果,包括國民經濟發展規劃、城鄉規劃、土地利用規劃、環境保護規劃、生態控制線、基本農田保護線等,經過統一標準的分析處理,將數據疊加、融合,建立多規云空間數據中心,以一張圖形式呈現,并提供多圖分屏對比展示、項目紅線檢測、項目輔助選址等多種以空間數據資源為基礎的分析檢測功能。
2、通過由發改委或其它局委錄入項目,并進行分類管理,形成完備的儲備庫,在項目主管單位認為時機成熟時,可對所屬項目進行發起,將項目推送至相關單位進行協調,各單位進行相關分析、評估,對項目投資、選址、環境影響等方面給出相應的意見,在協調過程中也可以通過多規一張圖,進行分析檢測,通過上會功能,組織會議,分析討論,最終形成一表制審批意見,經過各部門協調認可的項目,進入項目庫。
3、對建設項目審批流程的特點,分析優化,將所涉及的審批流程整合為項目立項、規劃許可、施工許可、竣工驗收四個環節,報建單位針對所報建的環節,一次性提供材料,受理人員經過核對無誤后,一次錄入系統,發送至審批事項相關單位,并計算辦理時限,各審批單位材料共享,各部門在平臺內聯合審批。在規定時效內,推進審批工作。同時,項目信息與紅線位置關聯互查,信息共享,同步辦件。辦理完結后,統一反饋至受理人員,將辦理結果通知報建單位。發件完成后,可將項目轉置歸檔箱進行歸檔管理。
三、成效:
1、統一發展與保護要求,避免規劃沖突。
建立空間規劃數據中心,結合壽縣實際需求,分類整合了六大類,三十余個小類的規劃成果,形成了一本規劃,部門共享,對招商引資、項目謀劃,提供決策依據。各職能部門依托相應的空間規劃,提前介入,根據各自的職能范圍,出具相關意見,同時考慮各類控制紅線,可持續發展,促進項目篩選、選址落地,為后期項目的建設提供保障。
2、審批材料及辦理結果共享,實現建設項目聯合審批。
建設項目審批涉及的29個主要服務事項,整合為“項目立項、規劃許可、施工許可、竣工驗收”四個階段,在平臺內部進行模塊化設計,逐項精簡明確申請材料和審批時限,對其中20個審批服務事項實行并聯審批,平臺內部信息共享,變“人員跑腿”為“信息跑路”,大大提高了政府服務效能。
3、依托信息平臺設立統一窗口,提高審批透明度。
在政務服務中心設立“多規合一”統一受理窗口”,對建設項目審批涉及的主要服務事項,實行“一個窗口進、一個窗口出、一次性告知、一張表聯合審批”,大大減少了服務對象到各業務部門申報的次數。建設項目在平臺中,每經過一個審批環節,平臺都會給服務對象及下一環節相關的審批人員發送短信提醒,同時在窗口設立自助查詢系統,服務對象可自助查詢辦件進度等信息,大大提高了項目審批的透明度。
